Till sidans huvudinnehåll

Områdena kring Hyndevad

Sandbankarna, Närsjö, Sandhem, Hyndevad strand och Dalhagen är prioriterade områden i VA-planen för utbyggnad av allmänt vatten och avlopp i Eskilstuna. I samband med anläggning av VA-ledningar kommer även en förnyelse av elnätet ske. Detta innebär också att alla områden kommer att erbjudas fiberanslutning.

Detta händer i närtid

Vecka 42-43

En del sprängningsarbeten kan förekomma. Signal för sprängning sker med 10 st korta signaler och en lång för "faran över".

Säkerhet
Det är viktigt att hålla ner hastigheten och tänka på att hålla avstånd till maskiner i området så länge utbyggnadsarbetet pågår. Ni som har buskage utanför fastighetsgräns ombeds att snarast klippa ner den för både framkomlighet och säkerhet då sikten är väldigt skymd på vissa vägavsnitt.

Pågående och planerade arbeten i Sandbankarna

  • Mellan väg 1 och 2 samt i väg 2 och 3, VA-arbeten.
  • Grönyta nordöstra delen, VA-arbeten.
  • Väg 7 samt mellan väg 4 och badplatsen, Återställningsarbeten.

Pågående och planerade arbeten i Hyndevadstrand

  • VA-arbeten vid pumpstationen mellan Hyndevadstrand och Närsjö.
  • VA-arbeten från Hyndevadstrand 6 och västerut.
  • VA-arbeten, allén efter Bukettvägen.

Pågående och planerade arbeten i Dalhagen

  • Västra vägen mot Östergård, återställningsarbeten.
  • Infarten mot Albro, Schakt och montage av pumpstation.
  • Korsningen Albrovägen/ Dalhagsvägen, VA-arbeten.
  • Albrovägen väster om Skogavägen, VA-arbeten.
  • Korsningen Kärrvägen/Albrovägen, Ev. schakt och montage av pumpstation.

Pågående och planerade arbeten i Sandhem/Borsökna

  • Sandhemsvägen, Vägarbeten.
  • Grönytan mellan Sandhem och Borsökna, VA arbeten.
  • Borsöknavägen, VA-arbeten samt vägöverbyggnad. (Endast ett körfält och trafikljus).
  • Närsjövägen, VA-arbeten från vändplanen och västerut.
  • Vecka 42 påbörjas sjöledningsarbeten vid stora badet.

Obs! att vi upprättar tillfällig plats för sop- och latrinhämtning i Sandhem
Här finns mer information om det och karta med utmärkt plats (pdf).

Här kan du se markeringar i rött där arbeten pågår i de olika områdena (pdf).

Elmätarbyten pågår i området
Just nu pågår ett större projekt där vi byter ut alla elmätare i Eskilstuna. Detta arbete är ett separat projekt som inte har med utbyggnaden av VA, elnät och stadsnät i Hyndevad. Du kan läsa mer om Elmätarbytesprojektet här till höger på sidan.

Tidplan för byggnation

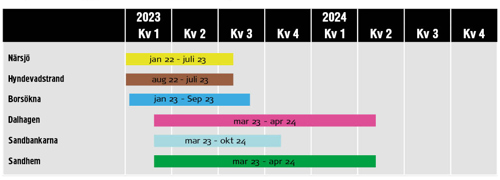

Tidplan för projekt utbyggnad Hyndevad

Obs! Att tidplanen kan komma att ändras över tid.

Inför anslutning

Systemet är först klart att användas efter att vi på EEM skriftligen har meddelat detta. Vi återkommer med mer information längre fram om när systemen är klara att användas.

Observera att det inte är tillåtet att ansluta sig till förbindelsepunkterna (VA, El och Stadsnät) innan dess.

Självfall eller LTA-anläggning?

Alla tomter är olika och kräver olika VA-lösningar. Ibland räcker inte självfallet till för att avloppsvattnet ska rinna av sig självt till huvudledningen, dvs den allmänna VA-ledningen. Då måste en liten LTA-enhet (en pumpstation) installeras på tomten. LTA-enhet betyder Lätt Trycksatta Avlopp och innebär att spillvattnet pumpas från fastigheten till det allmänna avloppsnätet.

Läs mer och se skisser på hur det fungerar med en LTA-anläggning här.

Dagvatten

Endast i Sandhemsområdet samt infartsvägen till Hyndevadstrand kommer ett dagvattensystem för omhändertagande av dagvatten (regn- och smältvatten) från gatorna att byggas. Detta som en skyddsåtgärd för att föroreningar som finns i dagvattnet inte ska hamna i grundvattentäkten. I samtliga områden ska dagvatten från varje enskild fastighet omhändertas inom den egna fastigheten.

Förnyelse av elnätet

Utbyggnaden av allmänt VA, förnyelse av elnät samt fibernät kommer att utföras inom en och samma byggnation. Det befintliga elnätet kommer att vara i drift under hela utbyggnadsprojektet. Byggnationen kommer därmed innebära mycket små störningar för befintliga elkunder. Du får mer information när det är dags att gå över till det nya elnätet när utbyggnadsprojektet är klart.

Eskilstuna VA-plan

Bakgrunden till varför allmänt VA byggs ut i området finns i Eskilstuna kommuns VA-plan som du kan läsa här (pdf). Plan för dricksvatten och avlopp för Eskilstuna kommun (VA-planen) antogs i kommunfullmäktige den 30 maj 2017. EEMs styrelse beslutade den 5 december 2017 att godkänna investeringen för utbyggnaden av VA i Hyndevad.
