Grundby-Kullersta sand
Grundby Kullersta sand är ett prioriterat område för utbyggnad av kommunalt vatten och avlopp enligt VA-planen i Eskilstuna. Nu finns det en antagen detaljplan för området, vilket gör det möjligt för oss att gå vidare med vatten- och avloppsutbyggnaden i området.
Vad händer nu
2023-10-13

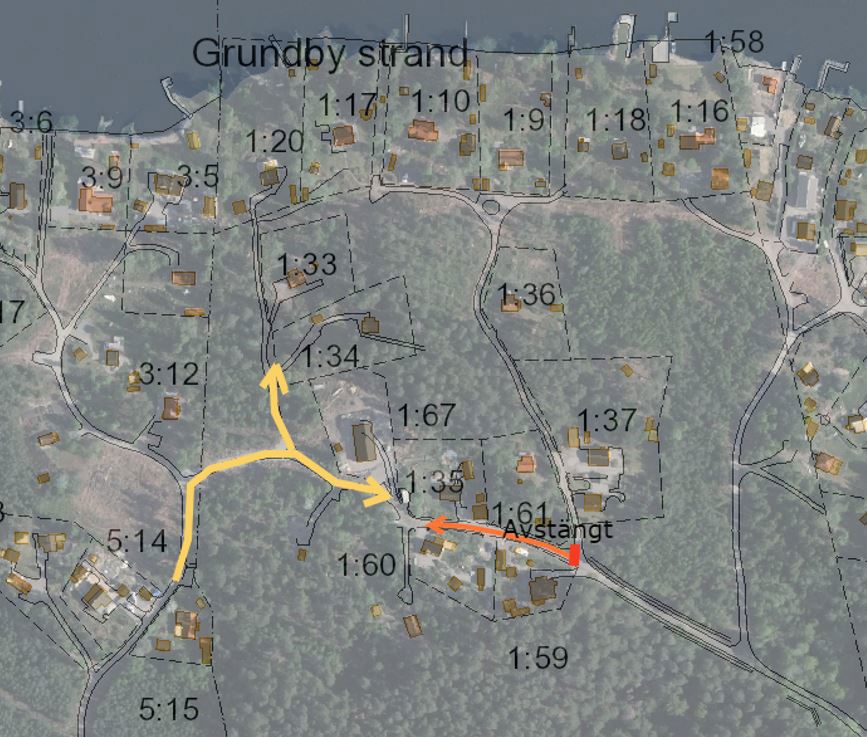

Vi schaktar från Kullerstasandsvägen 33/51 mot Kullerstasandsvägen 37 och schakt vid Kullerstasandsvägen 87, 89 och 91 samt Kullerstasandsvägen 52, 54, 58 och 60. Vid Kullerstasandsvägen 51 och 33 kommer vägen att stängas av. Boende som bor längre in på sträckan hänvisas till den tillfälliga vägen se gul markering. Allteftersom schakten förflyttar sig flyttar vi med avstängningen. Se kartskiss.
Gul markering = tillfällig väg
Orange markering = schaktning
Röd markering = avstängning

Kommande vecka kommer vi även påbörja arbetet med vår pumpstation utanför Kullerstasandsvägen 62.
Finåterställningsarbeten pågår på delar av de sträckor som är färdiga, vi har börjat i områdets östra del.
Spolning och provtryckning av ledningsnätet som är på plats pågår. Det innebär att det rinner vatten i några av de ledningar som sticker upp. Detta för att vi ska kunna ta vattenprover.
Ett informationsmöte om projektet hölls den 6 april 2022. Här kan du ta del av presentationen från mötet (pdf).
Viktig information inför anslutning
Du som fastighetsägare får inte ansluta till våra ledningar som är framdragna till fastighetsgräns innan slutbesiktning skett.
Vi måste ha tillgång till alla ledningarna inför slutbesiktning då vi ska provtrycka och spola rent ledningsnätet samt ta vattenprover.
Anslutning får ske först när alla ledningar i området är utbyggda och förbindelsepunkt har förmedlats. Anslutningsavgiften ska vara betald och du ska ha fått en vattenmätare monterad av oss.
Arbetet planeras vara klart i hela området under hösten 2023. Tidplanen kan komma att ändras beroende på hur arbetet med de sista delarna fortskrider.
Gällande anslutning av fiber
Är du intresserad av en fiberanslutning men ännu inte anmält eller skrivit något avtal för det hittar du mer detaljerad information och gör din beställning här (länk).
Dagvatten
Dagvatten kommer även i framtiden att omhändertas lokalt. Väghållaren ansvarar för avvattningen av vägar och varje fastighetsägare ansvarar för dagvattenhanteringen på sin fastighet. Vi planerar inte att bygga ut ett allmänt dagvattennät i Grundby Kullersta Sand.
Byggnation
Preliminär tidplan för byggnationen är ca 18 månader. Vår entreprenör drar fram vatten- och avloppsledningar ca 0,5 meter utanför varje fastighetsgräns (den s k förbindelsepunkten). När byggnationen (grävarbete och ledningsdragning fram till förbindelsepunkt) är klar, startar anslutningsprocessen.
Anslutning
Information om hur det går till när du ska ansluta din fastighet hittar du i vår broschyr (pdf) för utbyggnad av vatten och avlopp. Du kan också få svar på många av dina frågor som rör utbyggnad av allmänt vatten och avlopp härnedan.
